12 de agosto 2024 - 9:28hs

En medio de la espera por el desembolso de millones de dólares para financiar la construcción de centrales hidroeléctricas en Santa Cruz, las obras de la represa Jorge Cepernic fueron afectadas por una inundación y las autoridades están trabajando arduamente para evacuar el exceso de agua en la zona.

La provincia de Santa Cruz fue azotada por una serie de lluvias torrenciales y nevadas intensas desde la semana pasada, con un día de agosto que registó un récord de 37 milímetros de agua acumulada. En respuesta, el Gobierno provincial activó un plan de contingencia para brindar apoyo a las comunidades más afectadas.

H3kCHq3V-34105381.mp4

La combinación de fuertes vientos que afectaron la región durante las últimas semanas y la calurosa temperatura aceleró el proceso de deshielo. Como resultado, se observó una significativa crecida del río Santa Cruz en los últimos días.

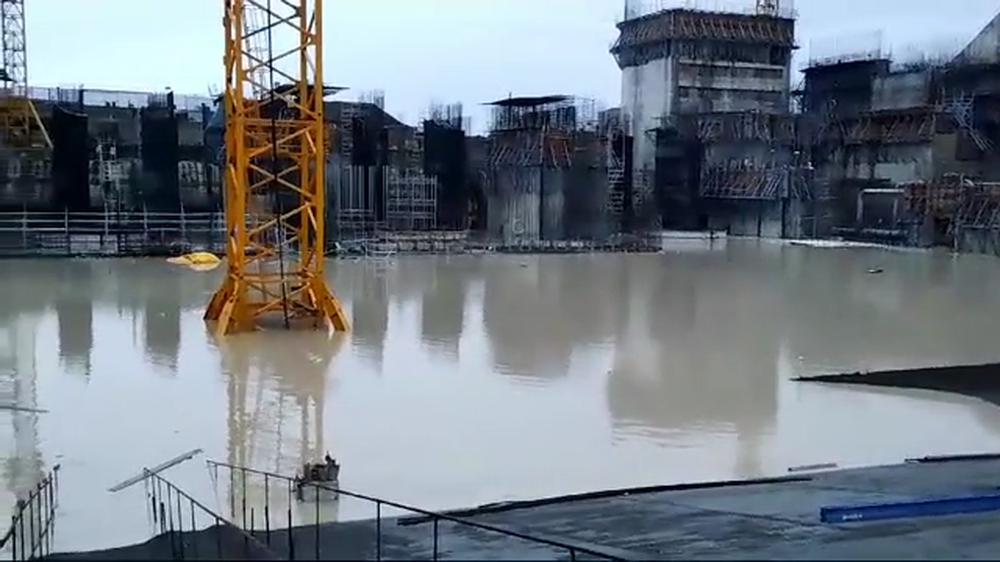

En el contexto de la inundación del río Santa Cruz, este fin de semana el agua alcanzó la zona del vertedero de la represa, lo que llevó a la inundación de la estructura de hormigón y la casa de máquinas. La empresa UTE Represas Argentinas emitió un comunicado explicando que el proceso de deshielo “provocó que grandes caudales de agua, aluviones, escurrieran en dirección al río Santa Cruz, atravesando la zona de obras por el cual ingresó agua”.

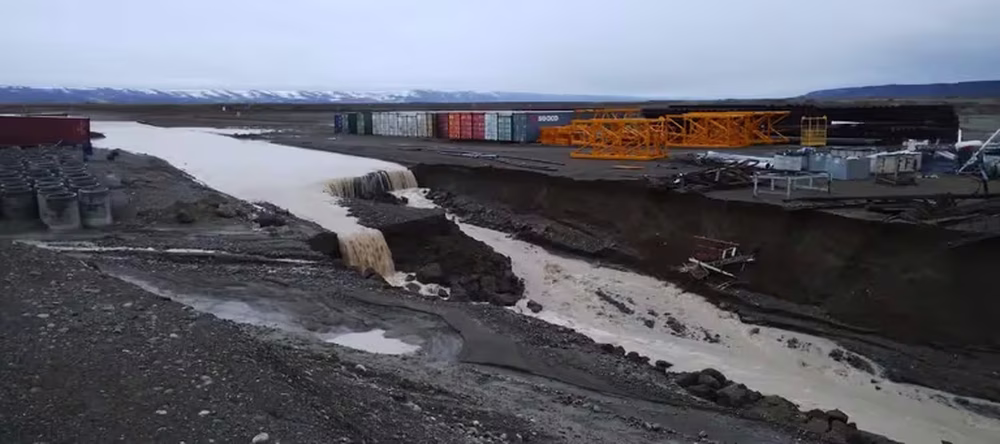

TQXXEFANIJDFTJO6OUK7EX2ULQ.avif

“Personal de UTE Represas Patagonia está realizando trabajos de desvío, contención y bombeo para normalizar la situación, logrando neutralizar hoy (por el sábado), el ingreso de agua a las referidas estructuras”, señalaron y afirmaron que “se están realizando las tareas de bombeo para la pronta extracción de agua”.

Según se informó, se logró neutralizar el ingreso de agua a las estructuras afectadas el sábado y se están realizando tareas de bombeo para la rápida extracción del agua. La empresa asegura que, a pesar de la inundación, no se han detectado daños a las estructuras. Además, cuando el aprovechamiento esté en funcionamiento, todas las estructuras afectadas estarán sumergidas bajo el agua del lago".

iIuM1xf3-34105381.mp4

La empresa confirmó que, según la información proporcionada por Nuevo Día, “no se evidencian daños a las estructuras”. Aclararon que “Cuando el aprovechamiento se encuentre en funcionamiento, todas las estructuras afectadas, se encontrarán sumergidas bajo el agua del lago”.

En este contexto, la construcción de la central hidroeléctrica y la represa Néstor Kirchner se encuentran paralizadas desde diciembre del año pasado. Como resultado, el Gobierno está intensificando sus esfuerzos para encontrar una solución financiera con los bancos chinos y destrabar la construcción de estas obras.

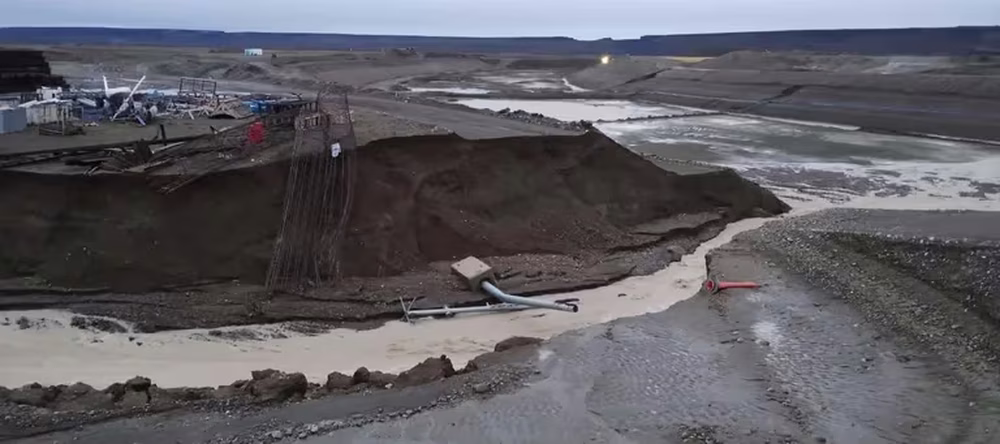

MSEVS4JOWNDGHLXWM2OIXNJWDI.avif

En un esfuerzo para reactivar la construcción de la central hidroeléctrica y la represa Néstor Kirchner, el Ejecutivo solicitó hace dos semanas un waiver al consorcio de entidades chinas encargado del financiamiento. Aceptaron la solicitud, pero aún resta que Enarsa y las contratistas reconfiguren el contrato de obra para que el desembolso de USD 750 millones pueda materializarse.

La paralización de las obras no solo afectó la construcción, sino que también llevó a la pérdida de 2.500 puestos de trabajo. Sin embargo, si se logra establecer una nueva fecha de inicio y finalización, se podrían recuperar y revitalizar el proyecto.

0z1ZY6nL-34105381.mp4

Según el último informe del FMI, en junio las partes involucradas estaban trabajando juntas para resolver los detalles ambientales, laborales y de ejecución que permitan obtener el desembolso antes del fin del invierno. Esto es así porque la obra solo podría reanudarse en su plenitud cuando las temperaturas sean más benignas.

En este sentido, el BCRA ya había dado un paso clave al renovar el tramo del swap por casi USD 5.000 millones, lo que fue otro punto crítico en la agenda con China.

4ZskA3Zs-34105381.mp4

La delegación argentina, liderada por la canciller Diana Mondino, el embajador Marcelo Salvia, el presidente del BCRA, Santiago Bausili, y el secretario de Finanzas, Pablo Quirno, se reunió en Beijing con ejecutivos de la empresa china China Gezhouba Group Internacional (54%) y Eling Energía Argentina (36%), propietarias de la UTE que desarrolla las centrales hidroeléctricas en el río Santa Cruz. El 10% corresponde a Hidrocuyo. Durante la reunión, se discutieron los temas clave involucrados en el proyecto, incluyendo el desembolso de USD 750 millones y los detalles ambientales y laborales.
