4 de marzo de 2015 18:21 hs

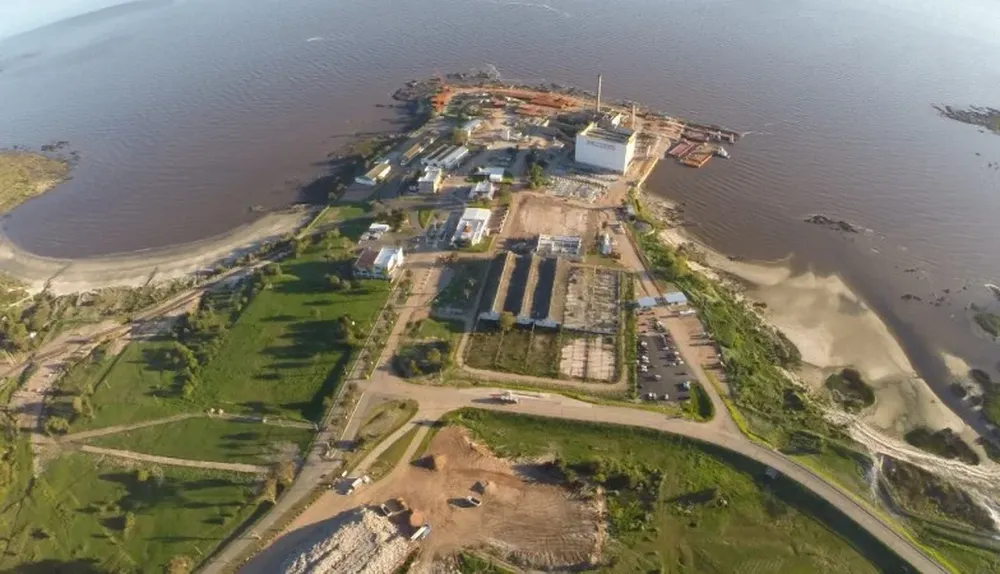

La empresa GDF Suez (copropietaria de GNLS con Marubeni), le aseguró el Poder Ejecutivo esta semana que mantiene “sin cambios” la fecha prevista para la culminación definitiva de la planta regasificadora para noviembre de 2016, tal cual está estipulado por contrato. La entrega fuera de ese plazo (y no del preinicio) expone a GNLS a una multa por cada día de rezago de unos US$ 500.000.

Asimismo, según supo El Observador, la empresa “ya tiene bastante avanzada” la negociación para incorporar un nuevo constructor ante las objeciones técnicas y el retraso que enfrenta la brasileña OAS a cargo de la obra civil en la bahía de Montevideo. Una firma chilena es la principal candidata para suplantar a OAS.

Precisamente, hasta ayer, lo que se estaba discutiendo era si OAS permanecía con una parte “menor” del proyecto o directamente se procedía a su desvinculación total. El contrato de esa obra ronda los US$ 500 millones.El nuevo contratista de la obra deberá contar con el aval de Gas Sayago.

Más noticias
Por otro lado, las fuentes del Ejecutivo mostraron cierta “preocupación” por la actitud que ha mostrado el Sindicato Único de la Construcción (Sunca) en las distintas mesas de negociación que se han desarrollado para intentar levantar el paro y continuar con los trabajos. El Sunca pretende que se asegure la continuidad de los 700 trabajadores que hoy están involucrados al proyecto. Hace dos semanas, OAS comunicó su intención de enviar a 150 obreros al seguro y compensar la pérdida del salario por su cuenta. No obstante, el gremio de la construcción pretende que una vez que se resuelva la desvinculación de OAS, esos puestos de trabajo no se pierdan y exige el compromiso por escrito de GNLS, petición que hasta el momento no ha prosperado. El preinicio de la planta regasificadora con un barco “muleto” estaba previsto para julio de este año, algo que finalmente no ocurrirá por el rezago en la construcción de un muelle y una escollera de protección en Punta de Sayago que –hasta ahora– está a cargo de OAS.

Conflicto en ascenso

El dirigente del Sunca, Richard Ferreira, informó ayer a El Observador que el conflicto sigue “sin cambios” y que aún no han recibido una comunicación de las nuevas autoridades del Poder Ejecutivo para agendar una nueva mesa de negociación.

Asimismo, el Sunca decidió “extender” sus medidas de lucha a la obra que OAS está realizando para Gas Sayago, para la construcción de un gasoducto que comunica la planta con la el ramal Cruz del Sur. “Estamos realizando un paro de dos horas por día a la espera de qué pasa con la negociación”, informó Ferreira.

El Observador consultó ayer al ministro de Trabajo, Ernesto Munrro, en la ceremonia de asunción de Danilo Astori como titular de Economía, sobre las negociaciones que encabeza su cartera para destrabar el conflicto, pero dijo que no iba hacer comentarios al respecto. En una línea similar se había expresado la ministra de Industria, Carolina Cosse, cuando asumió en funciones el pasado lunes.
