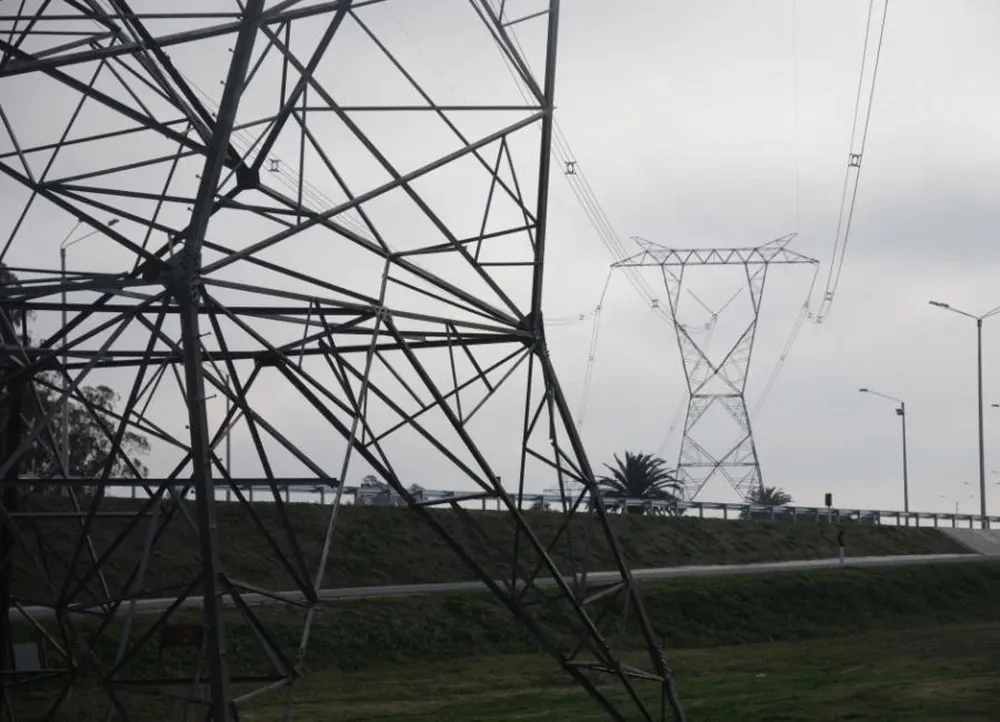

La finalización de la línea de interconexión eléctrica con Brasil de 500 kilovatios que la argentina Techint debería entregar en febrero de 2014 no se concretará a tiempo, y ahora UTE aspira a que culmine en el primer semestre de ese año, aseguró ayer a El Observador el vicepresidente del ente energético, César Briozzo.
Las negociaciones para buscar una salida al diferendo con Techint son intensas. El domingo UTE recibió un cronograma de obra que había exigido a Techint para corroborar si estaba en condiciones de culminar la línea. La propuesta no convenció totalmente a UTE, que le exigió un cronograma más estricto con el cumplimiento de metas concretas que puedan ser evaluadas por el ente energético.
“Le pedimos (a Techint) algunas modificaciones al cronograma de obra a los efectos de identificar hitos que nos permitiera alcanzar rápidamente un acuerdo”, comentó Briozzo. El jerarca precisó que aún no había accedido a la respuesta de la empresa argentina pero estaba previsto que fuera presentada por Techint en la tarde de ayer.
El vicepresidente de UTE explicó que la oferta que elevó Techint establecía un cronograma por “trabajo”, pero el ente aspiraba a contar con una secuencia de obras “temporal por hitos”. Es decir, en el primer caso, Techint detallaba el tiempo que le iba a insumir concluir cada parte de la obra que está actualmente en un poco más del 40% de su ejecución. Mientras que en el segundo supuesto, UTE quiere que se le asegure en qué fecha quedará terminada cada fase de la obra para que eso pueda ser evaluado por el ente.
Por contrato, Techint debería entregar la obra en febrero de 2014. Sin embargo, Briozzo reconoció que la obra “viene retrasada”. “UTE necesita que la obra esté en el menor plazo posible. La obra ya está atrasada. Tenemos un montón de trabajo para hacer. Con la nueva fecha es que vamos a discutir la conexión con Brasil y la conexión con la conversora que está esperando por esta obra”, recordó Briozzo. El funcionario adelantó que la aspiración del ente es que la obra está culminada antes de junio del próximo año. “La idea es que no tome todo el primer semestre”, afirmó.
El vicepresidente del ente admitió que la empresa necesita que “se retomen los trabajos y los trabajadores” que Techint cesó hace una semana. “Estamos tratando de solucionar este temas en horas”, adelantó Briozzo.
Por otro lado, consultado por las diferencias en cuanto a la cifra sobre el sobrecosto que está reclamando Techint al ente, Briozzo indicó que “ese tema aún no está cerrado. Está en plena negociación, por tanto, prefiero no manejar números”, se excusó.
A priori, las diferencias entre las partes eran considerables. Mientras la compañía aspiraba a que se reconocieran unos US$ 36 millones por un plazo mayor al proyectado para la culminación de la obras, los estudios técnicos del ente arrojaba que esa cifra llegaba a US$ 12 millones como máximo. Briozzo indicó que luego de cerrada esta discusión, UTE verá como proporciona estos recursos adicionales a Techint, “así como las garantías y el contralor de la obra”.
Plan “B y C”
El presidente de UTE, Gonzalo Casaravilla, advirtió que el ente no descarta rescindir el contrato si las diferencias persisten. En declaraciones a Canal 10, el titular del ente dijo el domingo que hay tres escenarios posibles: uno de acuerdo, otro de rescisión acordada y otro de rescisión unilateral. “En cualquiera de los dos segundos escenarios ya tenemos preparados el plan B y el plan C”, aseguró.
En tanto, Briozzo dijo a El Observador que “ahora tenemos que apostar por el plan A y ver como se asegura que la empresa cumpla con su voluntad de terminar la obra”. El gremio Techint continuaba ayer con la ocupación de los tres obradores del tendido (San Carlos, Treinta y Tres y Melo) paralizando totalmente los trabajos de la interconexión. Al tiempo que en solidaridad el resto de los empleados de las compañía en otros proyectos como el muelle de Montes del Plata, no estaban realizando horas extras. El Sunca dio plazo hasta el jueves para que Techint retome los 800 obreros que cesó la pasada semana, de lo contrario, procederá a paralizar todas las obras de la compañía en Uruguay.
Finalizó negociación salarial con AUTE
La Agrupación de Funcionaros de UTE (AUTE) cerró ayer en la Dirección Nacional de Trabajo la negociación con la Oficina de Planeamiento y Presupuesto (OPP) y el directorio del ente energético, con una nueva oferta salarial que implica una partida de US$ 4 millones en el marco de la reestructura funcionarial. El vicepresidente de AUTE, Gastón Giles, informó a El Observador que se acordó que los recursos se destinarán a unos 4.500 trabajadores del sector operativo y las categorías de ingresos más bajos. AUTE someterá a votación mañana en una asamblea la nueva escala salarial.
